«Удмуртские коммунальные системы» выполнили три четверти работ по реконструкции теплосетей в Ижевске
На 1 августа по программе «Re:Конструкция-2019» компания заменила в Ижевске 29,4 км трубопроводов тепловых сетей из запланированных 41,3 км. Работы идут в соответствии с графиком подготовки к новому отопительному сезону, согласованным с администрацией города.
Напомним, в текущем году УКС запланировали к перекладке магистральных сети теплоснабжения общей протяженностью 2 км и межквартальные сети отопления и ГВС в объеме 39,3 км. Работы охватили 39 участков теплотрасс в разных районах Ижевска - наиболее проблемных с точки зрения технологического износа и нуждавшихся в неотложной реконструкции.
На текущий момент УКС полностью завершили цикл работ, включающий благоустройство, на 9 участках межквартальных теплосетей:
в микрорайоне улиц Коммунаров и Удмуртской - возле пожарной части №2 (заменены 1,6 км сетей);
на улицах Строителей и Телегина – на трассах от котельной на Строителей 66а (0,5 км сетей);
в микрорайоне улицы Клубной – возле детских садов №№ 27 и 233 (0,4 км сетей);
на Заречном шоссе 59а – ввод на ЦТП микрорайона (0,3 км сетей);
на улице Ворошилова 41 (0,25 км сетей);
на улице Ворошилова 48 (0,6 км сетей);
на улице Труда – в районе домов №№ 64 и 86 (1 км сетей);
на ул. Барышникова 77а (0,2 км сетей);
на ул. Воровского, в районе домов №№ 136 и 144 (0,3 км сетей).

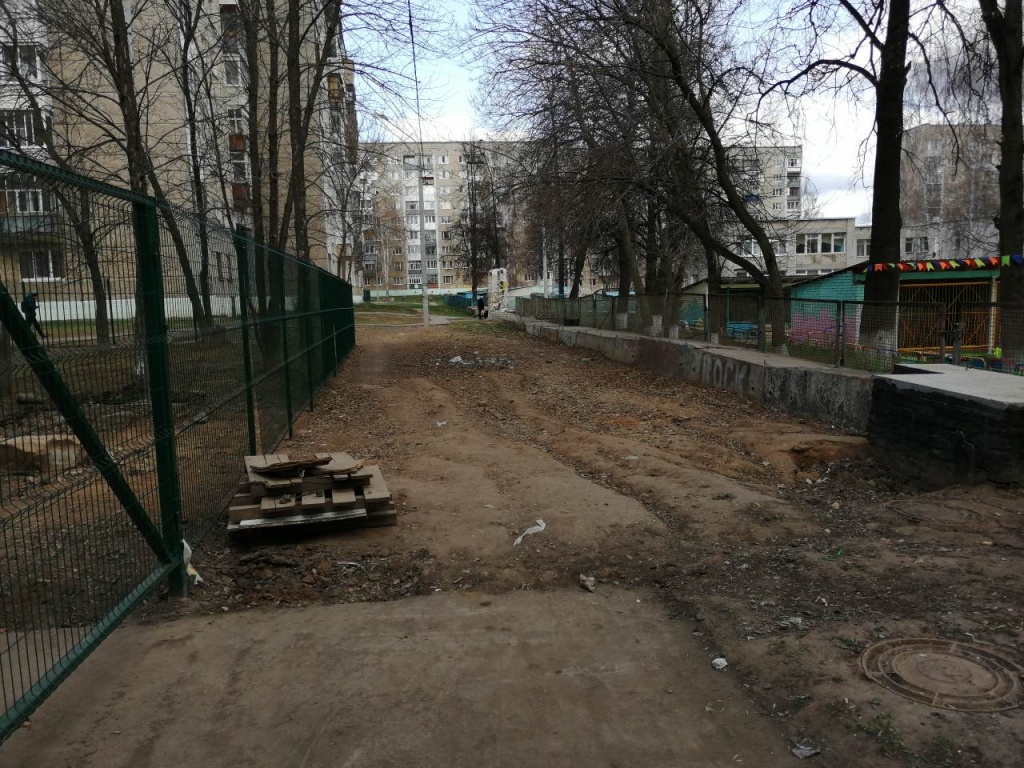

теплосети на ул. Строителей до реконструкции
новые теплосети на ул. Строителей

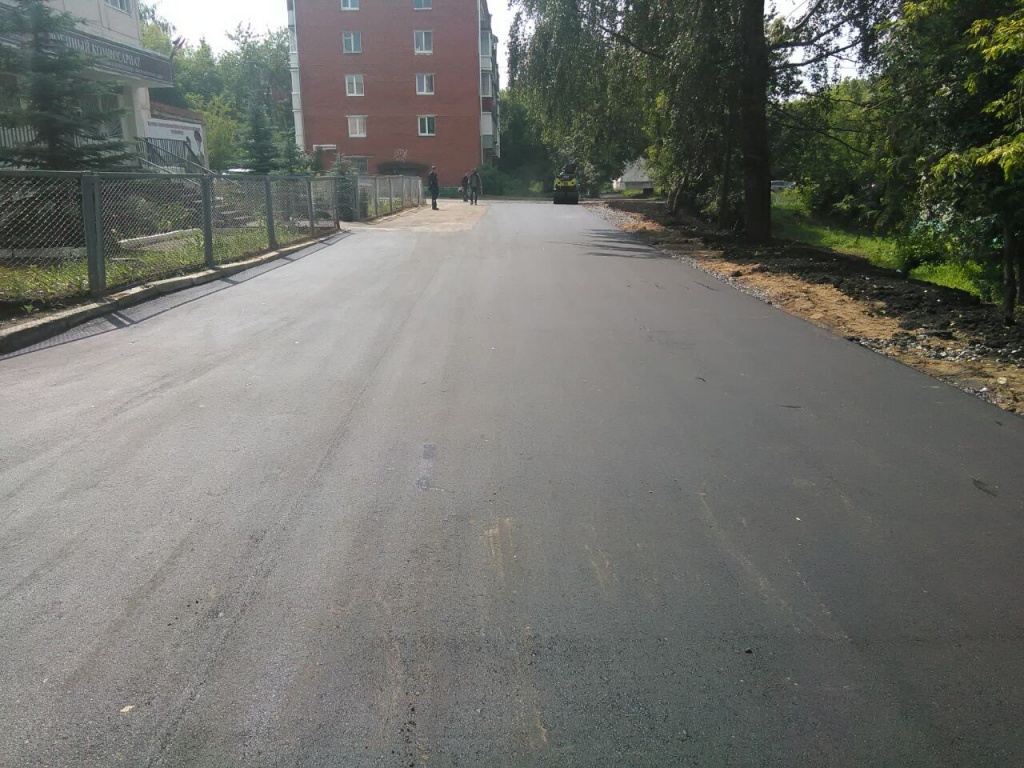

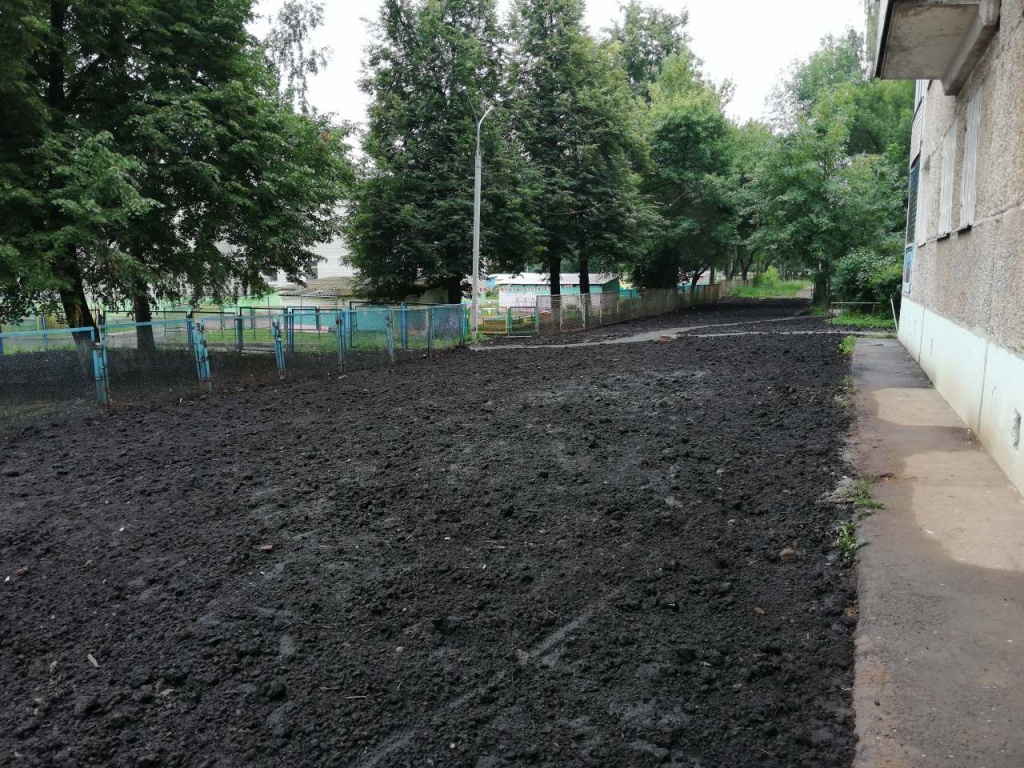

благоустройство участка реконструкции сетей на ул. Строителей

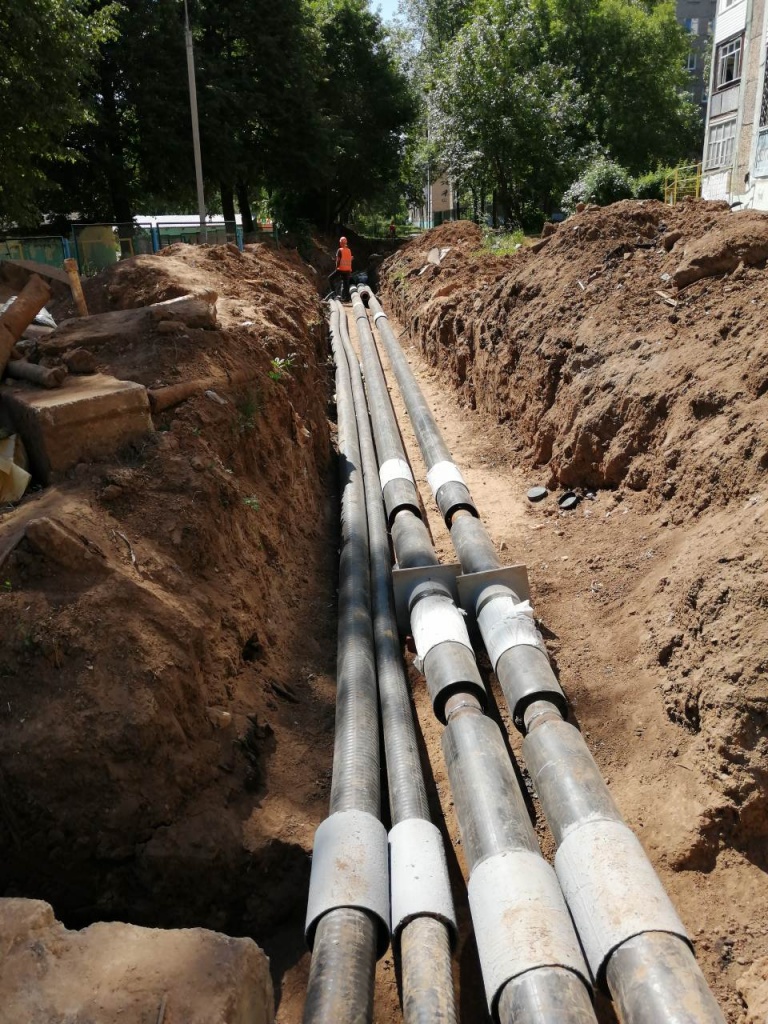

В ходе реконструкции компания заменила изношенные трубопроводы на новые сети с применением современной энергоэффективной тепловой теплоизоляции. В том числе, под землю заведены попавшие в зону реконструкции воздушные участки теплотрасс для повышения их технической безопасности и увеличения надежности теплоснабжения. Обновленные коммуникации, согласно гарантии производителя, должны прослужить минимум 20 лет.

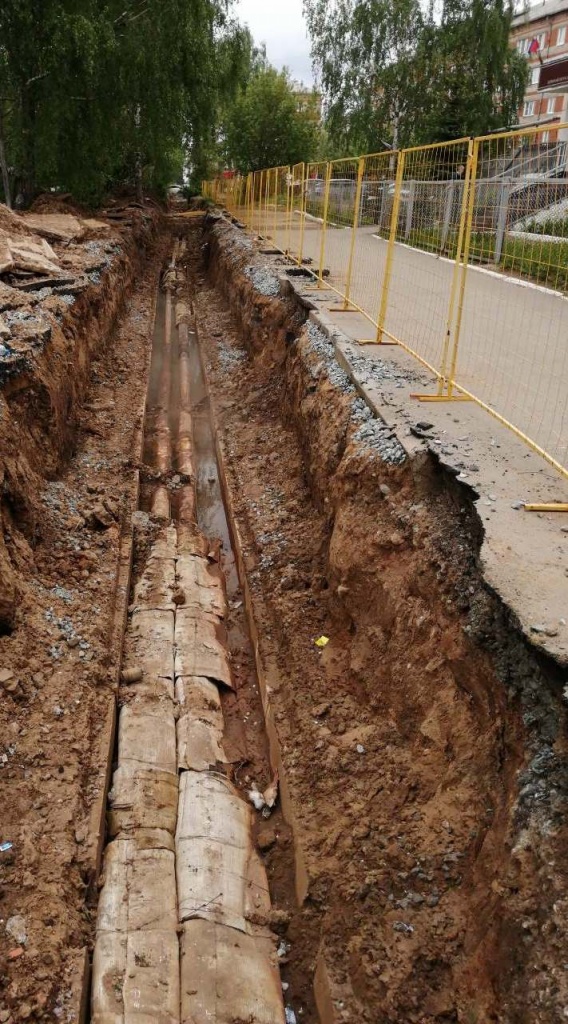

теплосети в наружном исполнении на ул. Клубной 49, 49а до реконструкции

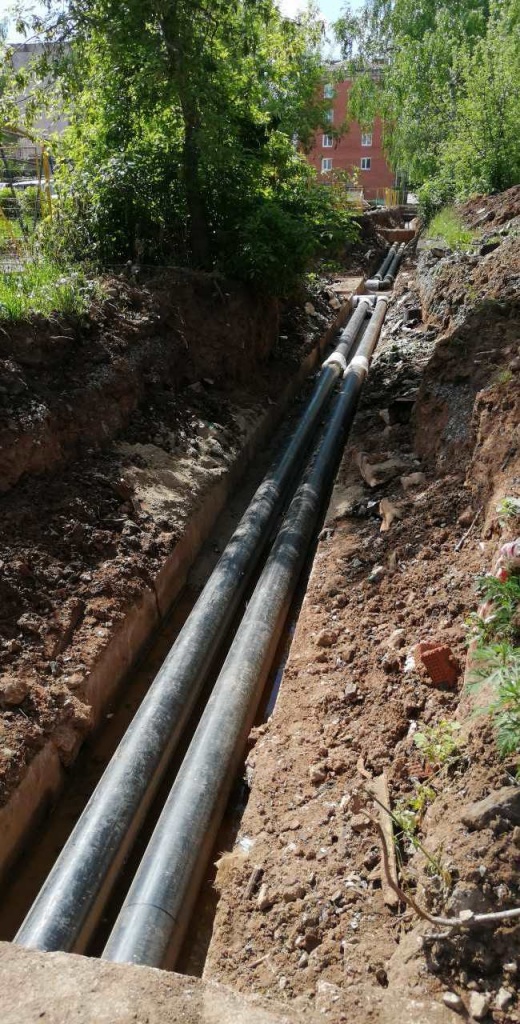

новые теплосети на ул. Клубной

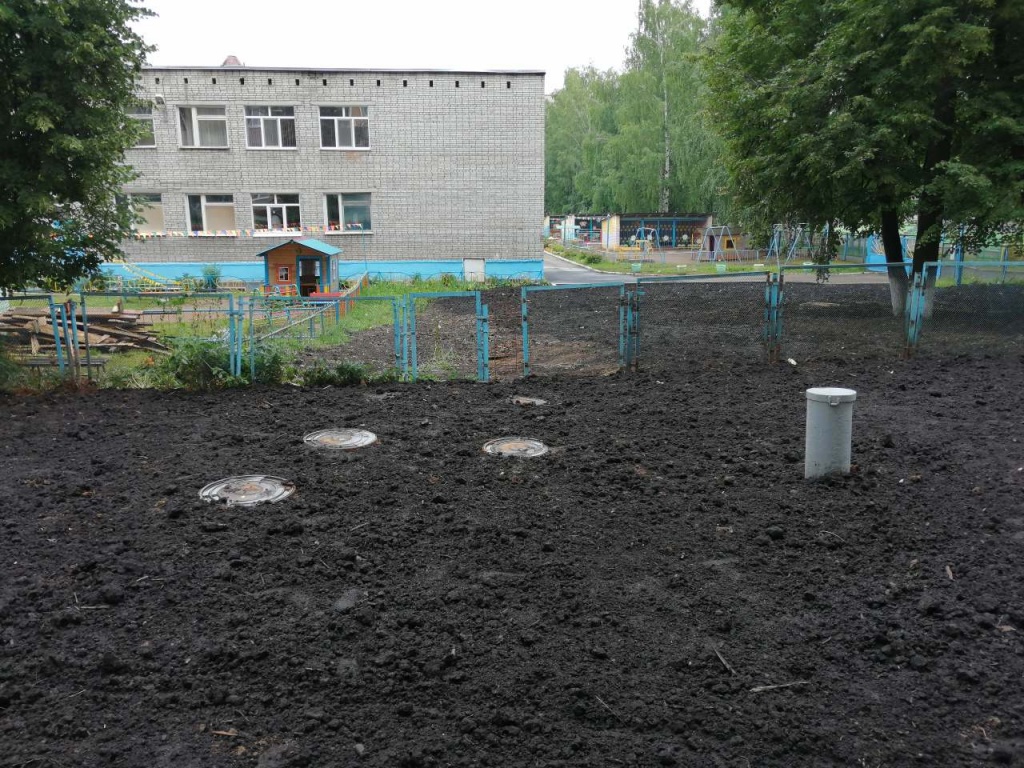

благоустройство участка реконструкции сетей на ул. Клубной
благоустройство участка реконструкции сетей на ул. Клубной
Перекладку трубопроводов на оставшихся участках энергетики завершат в срок до 31 августа, чтобы к началу осени обеспечить полную готовность систем теплоснабжения и ГВС к подаче тепловых ресурсов в город.
Поскольку все работы связаны с раскопками – вскрытием земляного грунта и асфальтового покрытия, после их окончания энергетикам также предстоит благоустроить каждый участок. Восстановление территорий может продолжиться в сентябре, в течение месяца. Но это уже не повлияет на ресурсоснабжение жителей.
